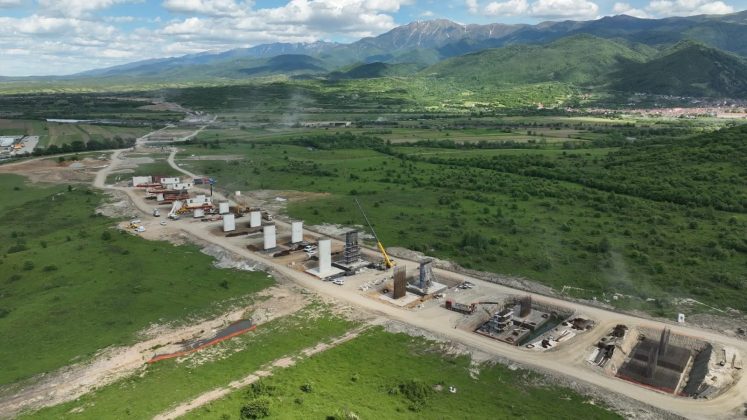

Stadiul lucrărilor la Autostrada A13 Sibiu – Făgăraș
Secretarul de stat în Transporturi, Irinel Ionel Scrioșteanu, a prezentat luni progresele înregistrate pe cele patru loturi ale Autostrăzii A13 Sibiu – Făgăraș. Conform estimărilor, proiectul va fi finalizat în 2028, iar o dată importantă pentru punerea în circulație a primului tronson, Boița – Avrig, este stabilită pentru 16 noiembrie 2028.
Detalii despre Loturi
Autostrada A13 are o lungime totală de 68 km și include patru tronsonuri. Iată detalii esențiale pentru fiecare lot:
Lotul 1: Boița (A1) – Avrig/Mârșa (14,25 km)
Lucrările includ: finalizarea celor 26 structuri, cu 12,4% din stadiul fizic realizat până acum. Dintr-un total de 2.000.000 mc, au fost excavați 100.000 mc. Antreprenorul mobilizează 400 muncitori și 148 utilaje.
Lotul 2: Avrig/Mârșa – Arpașu de Jos (19,9 km)
În prezent se execută lucrări la nodul rutier Avrig – Mârșa, 25 structuri și un centru de întreținere. Totodată, se fac lucrări de relocare a utilităților publice, cu un stadiu fizic de 36,7%, după ce 315.000 mc au fost excavați dintr-un total de 500.000 mc. Antreprenorul folosește 500 muncitori și 130 utilaje.
Lotul 3: Arpașu de Jos – Sâmbăta de Sus (17,6 km)
Aici au fost demarate lucrările la cele două noduri rutiere, iar stadiul actual este de 38%. Din totalul de 500.000 mc, 315.000 mc au fost excavați, iar se lucrează la 28 structuri, cu umpluturi de 455.000 mc și săpături de 1.322.809 mc.
Lotul 4: Sâmbăta de Sus – Făgăraș (16,26 km)
Lucrările de decopertare au fost finalizate, iar acum se lucrează la săpături și umpluturi, având un stadiu fizic de 13,13%. De asemenea, se execută lucrări de forare, armare și cofrare pentru cele 25 structuri planificate.
Finanțare și Impact
Proiectul are o valoare totală de 6,39 miliarde lei, sursa de finanțare fiind asigurată din fonduri europene nerambursabile. Se estimează că finalizarea autostrăzii va scurta durata de parcurs dintre Sibiu și Brașov cu o oră, îmbunătățind astfel semnificativ infrastructura regională.
